叶巴滩水电站下弯段压力钢管安装提前32天完成

发布时间:2025-08-21 人气: 来源:

8月19日,由中电建五局(广元)建造有限公司承制的叶巴滩水电站下弯段压力钢管安装全部完成,较计划工期提前32天实现节点目标,标志着叶巴滩下平段、下弯段与上弯段压力钢管的制作及安装工作圆满结束,为2025年底叶巴滩水电站首批发电机组投产提供了有力保障。

叶巴滩水电站引水发电系统工程压力管道采用单机单管供水形式,平行布置4条大机组压力管道。其中,3号、4号压力管道的下弯段采用压力钢管,其内径达9500毫米,壁厚为36毫米。钢管中心线位于半径35000毫米的圆弧上,对应弧长为54977.9毫米,占据1/4圆周,共划分为28个制作安装单元。最小安装单元重18.2吨,最大单元重20.4吨,单条压力钢管总重达566.8吨。

下弯压力钢管所在区域的围岩等级主要为Ⅳ级,局部达Ⅴ级,整体稳定性较差,且竖井混凝土已全部浇筑完成,无法采用传统溜放方式安装。广元公司周密规划并精心组织下弯压力钢管安装方案编制,特邀西南交通大学专业教师提供技术指导,通过多轮专题研讨与建模计算,最终形成下弯压力钢管液压顶推创新技术方案。

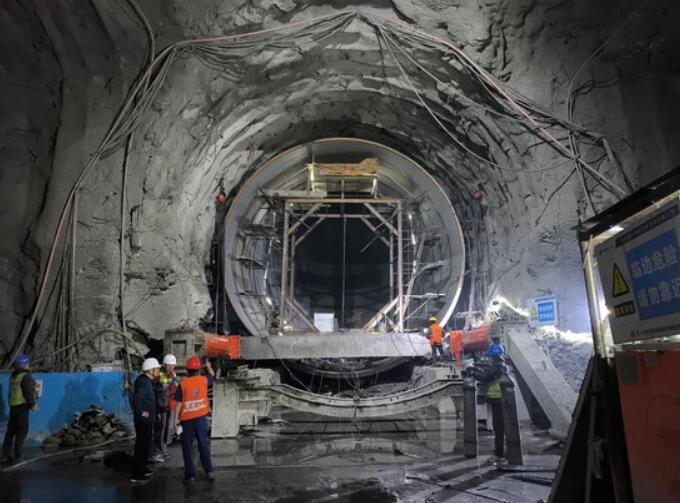

此次叶巴滩水电站成功实施高海拔大型下弯压力钢管应用液压顶推新技术,创下两天安装三节钢管的施工纪录,大幅提升压力钢管下弯段的安装效率。同时,该技术使焊接作业在固定工位精准完成,显著降低了高空作业风险,赢得监理与业主各方的高度评价。此技术在压力钢管安装领域具备重要的推广应用价值。
