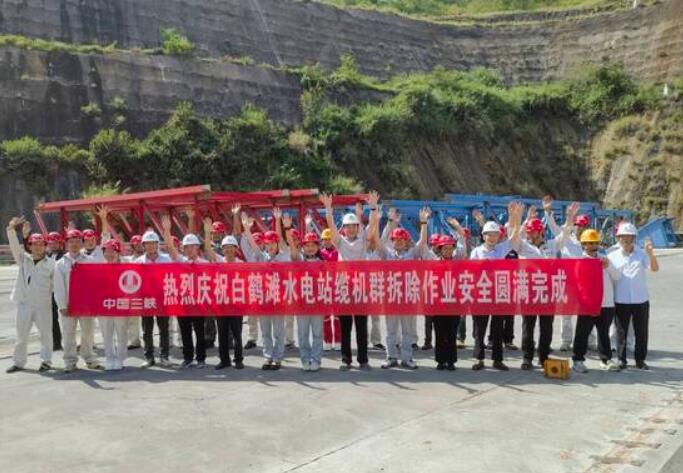

9月11日,横贯白鹤滩大坝上空的7台颜色各异、宛如“七仙女”的缆机群,在安全运行近11年、吊运混凝土超过827.92万立方米后,圆满完成历史使命,全部拆除工作提前完工。
白鹤滩水电站位于四川省宁南县和云南省巧家县交界处金沙江干流河段,是实施“西电东送”的国家重大工程。大坝为300米级混凝土双曲特高拱坝,最大坝高289米,分为31个坝段进行浇筑。水电站共安装16台我国自主研制的、全球单机容量最大的百万千瓦水轮发电机组,总装机容量1600万千瓦,是目前世界在建规模最大、综合技术难度最高的水电工程,被誉为当今世界水电行业的“珠峰”。电站全面投产后,年均发电量约624亿千瓦时,每年可节约标准煤1968万吨,减排二氧化碳5160万吨。
2022年4月,全球最大缆机群——白鹤滩水电站工程缆机群开始拆除,这标志着这座“空中走廊”结束了它在世界在建最大水电工程建设中的使命。自2015年1月陆续投运以来,这套缆机系统安全运行22.98万台时,往返吊运近100万次,累计完成3000多万吨物料及设备的起吊运输工作。
缆机拆除工作需要逐台、分步对缆机主索、小车、塔头、塔架、结构件电器设施及运行台车等进行拆除分解。拆除过程中,施工团队统筹规划、科学管理,精心组织协调、强化安全管控、优化施工工艺、细化责任分工。他们成功克服了大风极端天气及雨季天气带来的安全隐患,创造了7号缆机提前33天、6号缆机提前37天、5号缆机提前41天、4号缆机提前34天、3号缆机提前10天、2号缆机提前11天、1号缆机提前40天拆除的行业领先成绩。
下一步,项目部将全力推进大坝主体竣工、合同最终验收及工程收尾相关工作,确保这一超级工程充分发挥综合效益,为中国清洁能源发展再立新功。
