叶巴滩水电站通过蓄水安全鉴定,即将下闸蓄水

发布时间:2025-09-24 人气: 来源:

日前,由中国电建规划论证、勘测设计并施工的叶巴滩水电站通过工程蓄水安全鉴定。专家组一致认为工程设计可靠、质量可控,工程建设形象面貌基本满足下闸要求,标志着这座我国在建海拔最高的双曲拱坝电站进入下闸蓄水阶段。

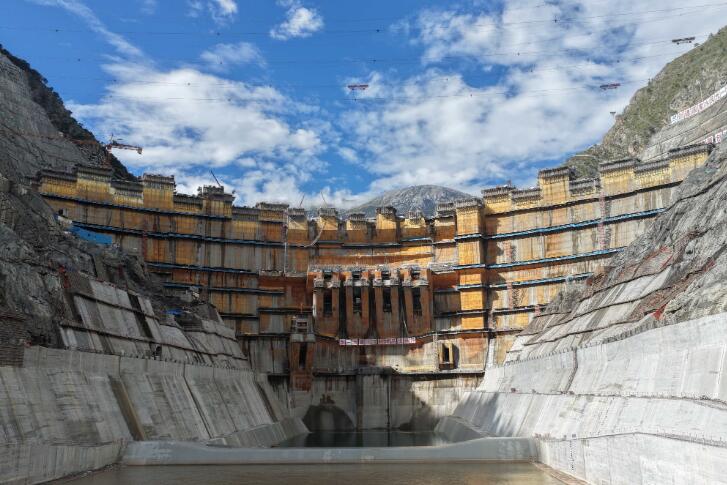

叶巴滩水电站是金沙江上游规划一库十三级开发的第7级电站,总装机容量224万千瓦,混凝土双曲拱坝最大坝高217米。电站位于四川甘孜白玉县和西藏昌都贡觉县交界处,坝址区海拔约3000米,是我国在建海拔最高的双曲拱坝工程,也是国家西电东送接续基地和西南水电基地建设的重大工程。

工程建设面临高寒、高海拔、高坝、高边坡等世界级技术挑战。成都院历经20余载前期研究和科技攻关,在建设阶段成功应对两次白格堰塞湖影响,解决了构造发育、深卸荷发育的复杂地基筑坝问题,攻克了高寒高海拔特高拱坝温控、冬季连续施工等技术难题。通过技术创新,电建团队在我国高海拔严寒地区首次实现大坝混凝土全年无间断高质量施工,创下大坝无一条温度裂缝的工程奇迹。特别是通过工期优化和蓄水规划方案优化,团队将导流洞下闸至首台机组发电的工期由可研阶段的8个月优化至3个月,为工程提前蓄水发电奠定了坚实基础。

电站计划于2025年9月下旬至10月上旬择机下闸,2025年12月蓄水至死水位2855米,同年12月首批机组投产发电。2026年10月将蓄水至正常蓄水位2889米。电站全面投产后,年均发电量将达102亿千瓦时,相当于每年减少燃煤399万吨,减排二氧化碳737万吨,对国家能源结构和区域经济社会发展具有重要意义。
