新疆霍尔古吐水电站首台机组座环完成吊装

发布时间:2025-05-07 人气: 来源:

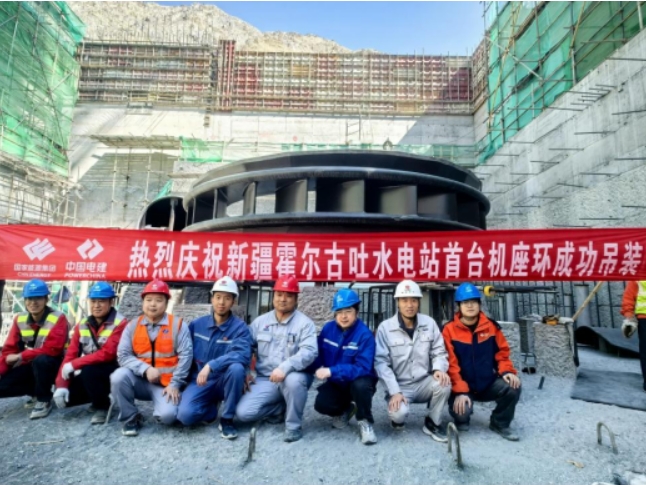

4月28日,在业主、厂家、监理、施工等各方代表的共同见证下,霍尔古吐水电站3号机组座环第二分瓣成功吊装至机坑位,标志着霍尔古吐水电站首台机(3号机组)座环吊装完成。这一节点的完成为霍尔古吐水电站机组前期部件安装工作响亮地按下“快进键”。

霍尔古吐水电站作为自治区“十四五”重点水电开发项目,位于新疆维吾尔自治区巴音郭楞蒙古自治州和静县境内,水库正常蓄水位2070米,死水位2064米,调节库容224.8万立方米,拦河闸最大闸高34米,引水隧洞长度约17.5千米,电站装机容量426.5兆瓦,单独运行时多年平均年发电量为16.196亿千瓦时,与哈尔嘎廷郭勒水电站同步运行时多年平均年发电量为16.367亿千瓦时。该电站的建设承载着改善当地能源结构,增加新疆电网电力供给,为南疆地区提供可靠的电力保障的使命。

座环作为水轮发电机组埋件的重要部件和机组通流的关键设备,承担着引导水流均匀分布流入尾水管,带动水轮机转动,实现水流能量与电能相互转化的重要任务。3号机组座环总重量约49吨,作为2025年吊装的第一个大型部件。座环分两瓣运抵工地后在现场进行组拼,单瓣最大重量为26吨;3号机座环项目部采用分瓣吊装至机坑组拼的方式进行作业,为保证此次座环吊装任务安全顺利进行,项目部各部门协作配合,反复讨论吊装安全措施方案,多次进行技术交底,对起吊方式方法及转运过程细节进行可行性的讨论,确保各项指标满足施工要求,整个吊装过程衔接紧密、井然有序。

秉承“八局出品,必属精品”的理念,后续,霍尔古吐项目部将围绕既定规划,精准施工,精心施策,稳步推进项目进度,全力以赴实现630发电目标,为优质履约、打造企业品牌效应,贡献出属于霍尔古吐项目部专属的一份答卷。
