重庆云阳抽蓄下水库大坝提前两个月封顶

发布时间:2025-05-08 人气: 来源:

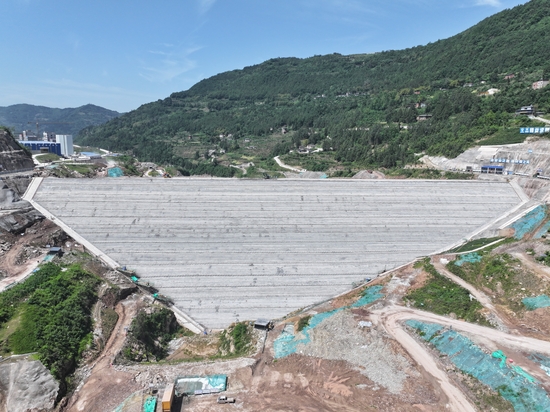

4月30日,历经9个月的日夜鏖战,重庆云阳建全抽水蓄能电站下水库主坝填筑至EL.343.5米高程,顺利完成封顶目标,为下一步大坝蓄水验收揭开序幕。

项目下水库大坝采用混凝土面板堆石坝设计,坝顶长392米、宽10米,最大坝高78米,总填筑量约320万方,采用钢筋混凝土面板防渗。自启动填筑施工以来,工程便面临复杂的地质条件、频繁降雨、选料难等挑战,给现场施工作业带来极大阻碍,工期一度十分紧张。建设团队紧紧围绕“数字电站”建设目标,应用大坝无人碾压系统实行智慧化管理,实现作业状态监测和碾压过程可视化分析;坚持“试验先行、样板引路”方针,开展大坝排水料、接坡料、反滤料、堆石料等多种填筑料的碾压生产工艺性试验。不断优化施工参数、改进施工工艺,在提升施工质量的同时,全方位保障施工安全,为工程稳步推进提供技术支撑。

同时,项目部成立党员青年先锋队,发挥党组织战斗堡垒作用和党员先锋模范作用,坚持工程管理问题协调处理“不过夜”,落实“日管控、周分析、月总结”全过程管控要求,针对下水库场内挖填时序不匹配,料源缺口大、质量和供应强度不满足填筑进度需求等难点进行专题攻坚,逐项解决难题。最终,各填筑单元工程质量控制效果优异,主坝提前两个月填筑封顶。

云阳建全抽水蓄能电站项目位于重庆市云阳县高阳镇境内,总装机容量120万千瓦。投入使用后预计年发电量约9.25亿度,每年可节约发电标煤量25.6万吨,减少二氧化碳排放量63万吨,可承担重庆电网调峰、填谷、储能、调频、调相和紧急事故备用等任务,有效缓解系统调峰矛盾,助推地方经济社会高质量发展。
